浅析输配电价改革二十年

浅析输配电价改革二十年

  • 分类:新闻动态
  • 发布时间:2026-07-28 03:38:01
  • 访问量:76

浅析输配电价改革二十年

  • 分类:新闻动态
  • 发布时间:2026-07-28 03:38:01
  • 访问量:76

  (来源:北极星电力市场网)

  政策时间线

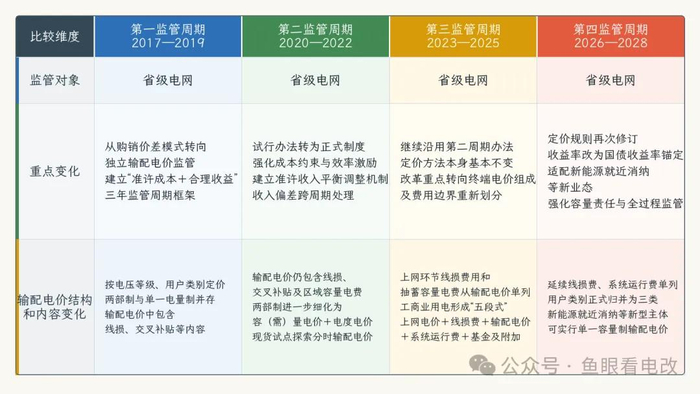

  从时间轴上看,四个监管周期对应的政策文件如下:

  第一监管周期(2017—2019年)

  2011年出台《输配电成本监管暂行办法》(电监价财〔2011〕37号),建立输配电成本监管框架。随后出台《输配电定价成本监审办法(试行)》(发改价格〔2015〕1347号)和《省级电网输配电价定价办法(试行)》(发改价格〔2016〕2711号),共同指导第一监管周期核价。

  第二监管周期(2020—2022年)

  第一周期结束前后,国家出台《输配电定价成本监审办法》(发改价格规〔2019〕897号)和《省级电网输配电价定价办法》(发改价格规〔2020〕101号),替代原试行办法,作为第二监管周期输配电价核定依据。

  第三监管周期(2023—2025年)

  第三监管周期没有重新制定基础办法,继续沿用发改价格规〔2019〕897号成本监审办法和发改价格规〔2020〕101号定价办法。《关于第三监管周期省级电网输配电价及有关事项的通知》(发改价格〔2023〕526号)公布本周期核价结果和执行安排。

  第四监管周期(2026—2028年)

  2025年,《输配电定价成本监审办法》和《省级电网输配电价定价办法》统一修订并以发改价格规〔2025〕1490号印发,指导第四监管周期核价。

  1490号文统一了成本监管和定价办法,合并为一个指导性政策文件。

  《关于第四监管周期省级电网输配电价、区域电网输电价格及有关事项的通知》(发改价格〔2026〕1077号)公布核价结果,自2026年8月1日起执行。

  内容的主要变化

  第一监管周期(2017—2019)

  建立独立输配电价体系,由购销价差模式转向“准许成本+合理收益”。

  输配电价按电压等级和用户类别核定,两部制与单一电量制并存,线损、交叉补贴等费用仍包含在输配电价内。

  第二监管周期(2020—2022)

  输配电价仍包含增值税、线损、交叉补贴和区域电网容量电费,线损费用尚未单列。

  两部制进一步细化为容(需)量电价和电度电价,并开始探索分时输配电价。

  第三监管周期(2023—2025)

  上网环节线损费用正式从输配电价中单列,抽水蓄能容量电费也被分离并纳入系统运行费用。

  工商业电价形成“上网电价+线损费+输配电价+系统运行费+基金及附加”的五段式结构。

  第四监管周期(2026—2028)

  延续上网环节线损费用、系统运行费用分别单列的结构,用户类别归并为居民、农业和工商业三类。

  针对新能源就近消纳等新型主体,可实行单一容量制输配电价,这个与1192号文实现衔接。

  发改价格规〔2025〕1490号的内容逻辑

  最新的输配电价政策文件为发改价格规〔2025〕1490号,合并了成本监管和定价办法两个政策。

  按照该文件,省级电网输配电价遵循“成本监审—核定准许收入—形成收费标准”的基本逻辑。

  首先,对折旧费以及材料费、修理费、人工费等运行维护费用进行监审,形成准许成本;再加上准许收益和税金,扣除其他渠道已回收收入、政府补贴等项目,确定需要通过输配电价回收的准许收入。

  准许收入进一步按电压等级和用户类别分摊,形成单一制电量电价,或者两部制的容(需)量电价与电量电价。

  需要注意的是,上网环节线损费用和系统运行费用虽然都出现在用户电费账单中,但并不属于省级电网输配电准许收入,而是在收费端分别单列;具备条件的特定发电接网工程,也可单独核定发电接入价。

  这样处理后,网络使用费、线损费用和系统运行费用的功能边界更加清晰。

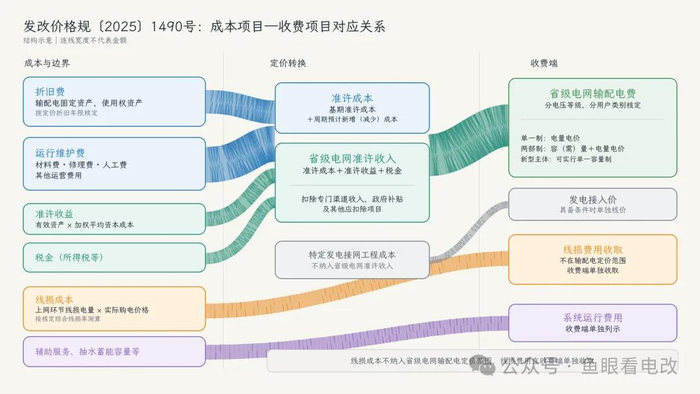

  成本-准许收入-收入项目的流向关系如图(这里把线损和系统运行费也列入了,只分析省级电网输配电价构成)。

特别声明:以上文章内容仅代表作者本人观点,不代表新浪网观点或立场。如有关于作品内容、版权或其它问题请于作品发表后的30日内与新浪网联系。
SAP宣布收购AI工作智能服务商

SAP宣布收购AI工作智能服务商

(来源:欧洲并购与投资) SAP宣布收购AI工作智能服务商  思爱普(SAP SE)与 TechWolf 达成收购协议,SAP 将收购人工智能工作智能平台服务商 TechWolf。SAP 表示,本次交易预计于 2026 年第四季度完成交割,交割尚需满足常规成交条件,包括监管审批。 本次收购将把 TechWolf 的上下文图谱、自研 AI 模型及其应用人工智能研究团队纳入 SAP 体系。S
2026-10-07
智能配电数据边界:当系统报错“没有更多数据了”

智能配电数据边界:当系统报错“没有更多数据了”

数据断层背后的系统级风险:一个被忽视的配电安全盲区很多人以为,智能配电系统的数据采集是无限延伸的,只要硬件性能足够,就能持续获取实时状态。其实不然——当系统返回"{"error":"没有更多数据了"这样的报错时,暴露的不仅是数据接口的容量限制,更是整个配电网络拓扑结构中隐藏的监控断点。底层逻辑:数据采集的物理边界与逻辑边界智能配电系统的数据流遵循严格的分层架构:从底层传感器到边缘计算网关,再到云端
2026-10-07
智能巡检、延时开放!扬州机关停车场让游客停车无忧

智能巡检、延时开放!扬州机关停车场让游客停车无忧

10月6日,国庆假期临近尾声,扬州旅游热度不减。在临近瘦西湖的市财政局停车场,停满了浙、鲁、皖、赣等地的自驾车辆。时至中午,自驾客依旧源源不断驱车前来。现场工作人员一边做好车辆登记,一边引导游客在门口下车,确保停车开放安全、便利两不误。“越到假期尾声,越不能松懈,确保游客乘兴而来、满意而归。”现场工作人员一边引导车辆,一边介绍。记者看到,进场车辆有序排队等候放行。忙碌的场景同样出现在市区其他开放机
2026-10-07
数据边界:智能配电系统中的误差阈值与决策冗余

数据边界:智能配电系统中的误差阈值与决策冗余

数据阈值:智能配电的隐性安全线很多人以为智能配电系统的数据误差是线性累积的,其实不然——在分布式能源接入场景下,误差的传播路径呈现非对称拓扑结构。当某节点数据误差超过3.7%阈值时,系统会触发三级冗余校验机制,而非简单的数值修正。这一阈值设定基于IEEE 1547标准与IEC 61850协议的交叉验证,其底层逻辑是电压波动与谐波畸变的耦合效应在0.02秒内的传播特性。误差阈值的地理约束:在青藏高原
2026-10-07
青豫特高压工程安全运行五周年

青豫特高压工程安全运行五周年

【导语】2025年12月30日,横跨四省的青豫特高压工程迎来安全运行五周年。作为全球首条专为清洁能源外送而建的特高压通道,它输送“绿电”点亮杭州亚运会、成都大运会,更以技术创新破解新能源外送难题,为西北与中原搭建起绿色能源桥梁。
2026-01-05
老挝230千伏马哈赛输变电工程开工

老挝230千伏马哈赛输变电工程开工

【导语】当地时间12月29日,230千伏马哈赛输变电工程在老挝万象开工,老挝副总理等多方代表出席。该工程是中老电力合作重点标杆项目,对完善老挝电网、推动区域发展意义重大。 当地时间12月29日,中国能建云南院牵头总承包的老挝国家重
2026-01-05
蒙西到京津冀特高压工程开工

蒙西到京津冀特高压工程开工

【导语】日前,总投资约172亿元的国家电网蒙西至京津冀±800千伏特高压直流工程正式开工,作为内蒙古首条“沙戈荒”新能源外送通道,该工程途经三省区、全长700千米,计划2027年底投运。 日前,国家电网蒙西到京津冀正负800千伏特
2026-01-05
南方电网“西电东送”年送电量首超2600亿千瓦时

南方电网“西电东送”年送电量首超2600亿千瓦时

【导语】中国能源新闻网讯,1月4日记者从南方电网获悉,2025年其“西电东送”全年送电量达2616亿千瓦时,创历史新高。“十四五”期间累计送电1.14万亿千瓦时,减排成效显著。这得益于供需协同、数字运维、市场助力等多举措,后续南方电网还将多举措做好能源电力保供。
2026-01-05


联系我们

地址:四川成都市青羊区顺城大街206号四川国际大厦3楼

公众号

公众号

Copyrights © 2025  四川新能源技术有限公司【官方网站】版权所有 . 冀ICP备2023040327号  . 网站地图 | 登录入口
