全国最大百万千瓦级火电厂全面建成
- 分类:新闻动态
- 发布时间:2025-10-17 18:01:59
- 访问量:265
【导语】金秋时节,甘肃电投常乐发电公司再传捷报——10月16日,6号机组顺利完成168小时满负荷试运行,标志着甘肃省列重大项目常乐电厂6台百万千瓦燃煤机组全面建成。该项目历经8年建设,总装机容量达600万千瓦,成为全国最大百万千瓦级火电厂,为甘肃省能源安全、新能源外送及经济社会发展注入强劲动能。

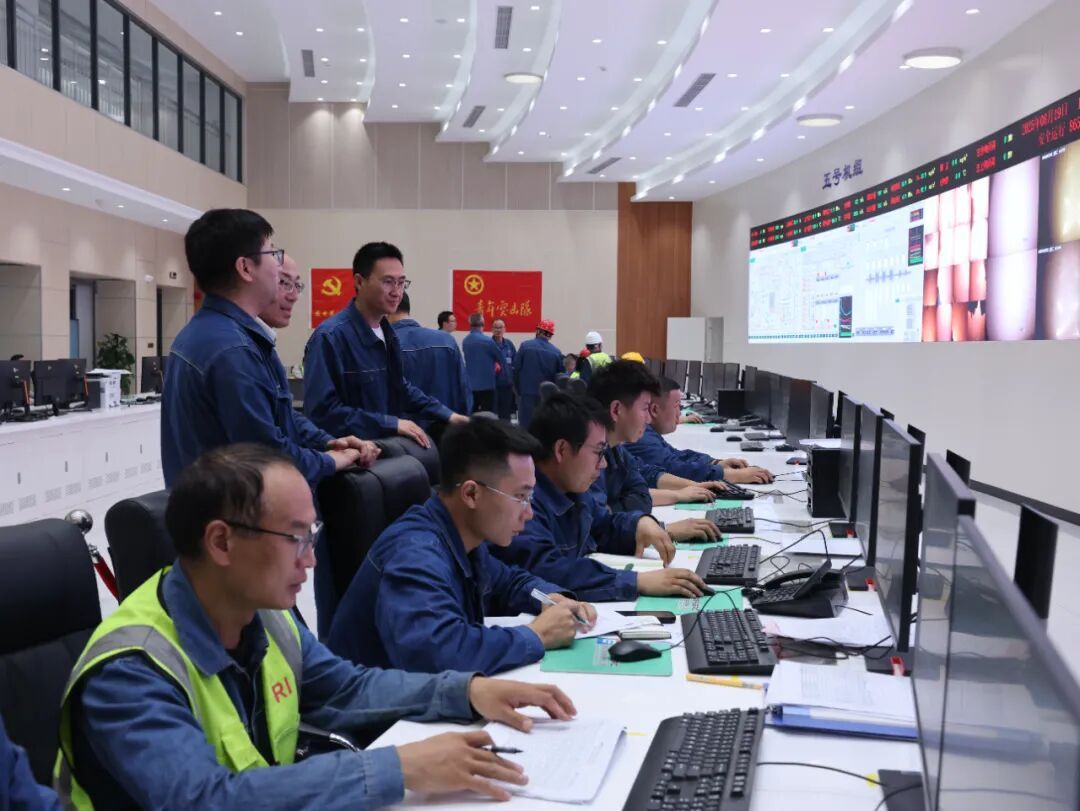

金秋时节,在甘肃省酒泉市瓜州县传来捷报。10月16日8时16分,甘肃电投常乐发电公司5、6号机组集中控制室内气氛热烈,随着屏幕上6号机组试运倒计时归零,现场爆发出雷鸣般的掌声,6号机组顺利完成168小时满负荷试运行,标志着甘肃省列重大项目——甘肃电投常乐电厂6台100万千瓦燃煤机组项目建设圆满收官。历经8年风雨兼程、砥砺奋进,常乐发电公司6台100万千瓦火电机组全部投入商业运营,如同一股强劲的能源暖流,再次为甘肃省河西地区能源安全稳定发展、提升新能源外送调峰能力,以及全省经济社会发展注入澎湃动能。该项目的全面建成,在甘肃电力工业发展史上具有里程碑的意义。


6号机组投产后,甘肃电投常乐发电公司投产总装机容量达到600万千瓦,成为全国百万千瓦级火电总装机容量最大的火电厂,该项目总投资205亿元,由甘肃电投集团控股开发建设,其中一期四台机组是祁韶±800千伏特高压直流输电工程唯一配套调峰电源,已于2023年12月全部投产,二期两台机组是甘肃省“十四五”能源发展规划重点项目,于2023年4月开工建设,投产后可与1-4号机组完整配套,实现火电和新能源打捆稳定送出、跨区域大范围优化配置。6台机组同时运行,年发电量可达330亿千瓦时,年工业产值可达100亿元,可支撑甘肃省河西地区新能源基地每年发电600亿千瓦时,外送400亿千瓦时,对保证甘肃省电网安全稳定运行以及酒湖直流特高压直流输电工程可靠外送电力、促进甘肃省新能源产业融合发展、推动实施国家“西电东送”战略具有十分重要的意义。


甘肃电投集团作为省属骨干企业,始终肩负着保障能源安全、服务地方经济社会发展的重要使命,被省上确定为全省首批国有资本投资公司改革试点企业、全省电力产业链和数据信息产业链“两链”链主企业。自常乐电厂5、6号机组2023年4月开工建设以来,在各级党委、政府及有关部门的大力关怀和支持下,在社会各界的广泛关注和帮助下,甘肃电投集团以强烈的政治责任担当践行国家“双碳”战略、落实甘肃省“四强”行动,切实发挥重大项目投资引擎拉动作用,紧盯项目工程关键节点,统筹项目建设全局,科学决策部署,直面困难挑战,团结带领广大党员干部职工积极投身项目建设和生产运营火热实践。常乐发电公司在项目建设中认真总结并充分运用一期4台机组建设过程中积累的宝贵经验,持续完善管理体系,优化管理举措,通过网格化管控、AI智慧工地、党支部结对共建、严密监督检查体系等有效措施,实现了全过程精细管控与科学调度,安全质量进度齐头并进,所有里程碑节点全部一次成功。
责任编辑:江蓬新
